掃碼關注“同濟建設”

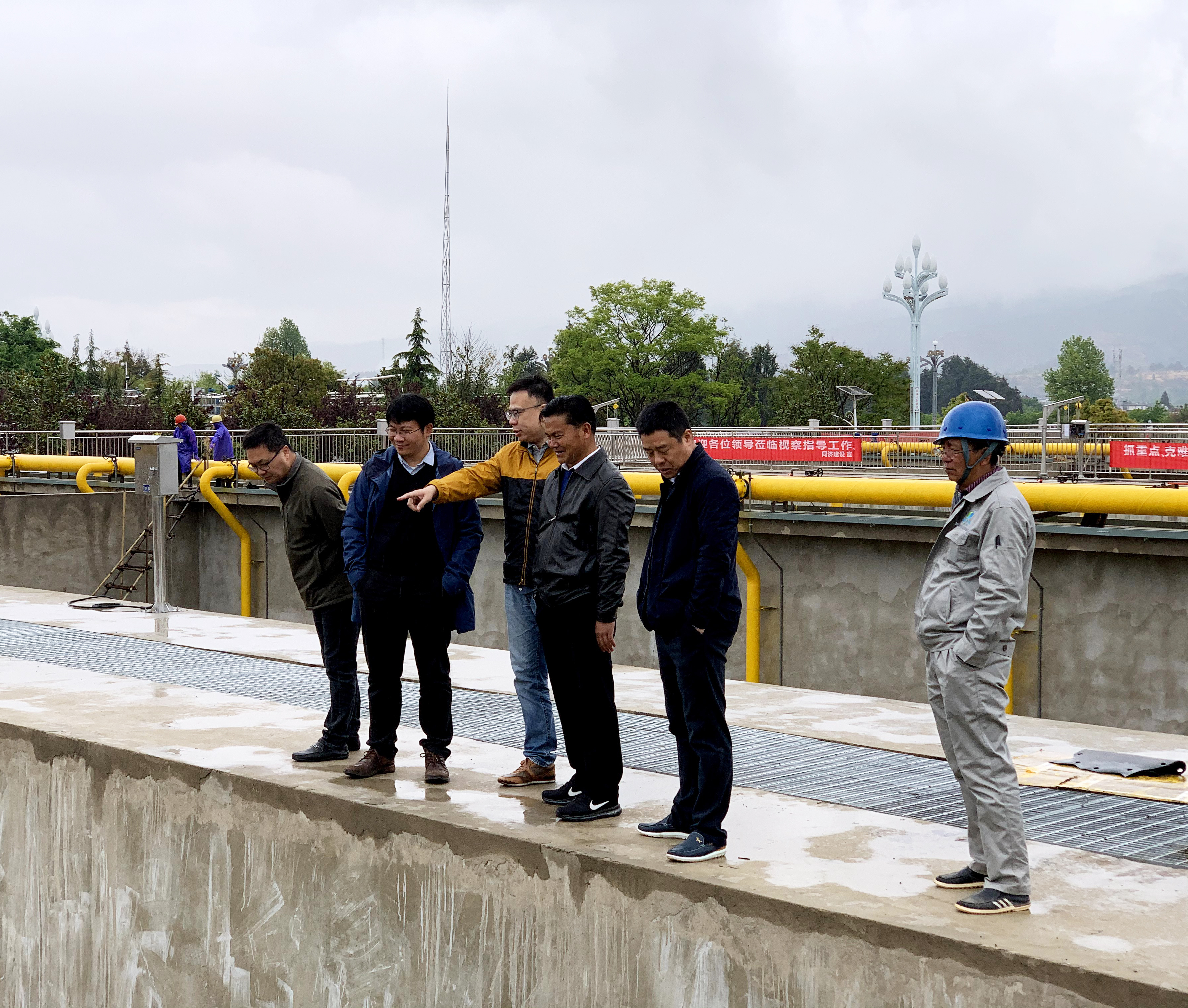

由同濟建設、同濟環境承建的麗江水務集團投資建設的麗江市第二污水處理廠擴建項目于4月底提前一個月實現通水。
2019年6月,同濟建設、同濟環境與麗江水務集團共同簽訂框架合作協議,成為同濟與麗江水務雙方合作關系發展的重要里程碑。
2020年年初疫情爆發,3月底環保巡視組又提出通水時間由5月底提前到4月底,因此,麗江市第二污水處理廠擴建項目嚴重面臨延期復工、工期緊張的困難。
為確保完成任務,項目參建各方通力合作、迎難而上,積極組織管理力量,主動落實管理責任,發揮主觀能動性,對任何困難都積極相互溝通,及時協調解決,終于在4月底按要求提前一個月實現通水,贏得麗江水務集團的一致認可和贊賞。
復工復產人員不足,細化分項增強組織
在疫情影響下,勞動力組織存在相當大的困難,為了滿足進度要求,項目部細化了各個分部分項施工計劃,針對人數不足的工種加強勞動力組織,滿足進度計劃的要求。
疫情影響設備進場,專人協調力保進度
受疫情影響,部分設備未能按時到場,影響到后續施工步驟,普蘭德公司派專人與廠方協商,最終設備于4月初全部到齊,避免了對進度節點的影響。
停水方案充分準備,參建各方心中有數
在停水改造前,項目部討論停產改造施工方案,并通過BIM實施方案模擬、組織施工交底,最終提前1天結束停水,降低了對廠區生產的影響。
項目按要求提前實現通水,不僅是同濟建設和同濟環境充分合作的結果,更體現了同濟與麗江水務集團的合作價值,進一步鞏固了合作伙伴關系。
掃碼關注“同濟建設”
